Bauetappen Leitungsbau – Wärmeverbund Frick

  • Der Bau der Heizzentrale erfolgte auf dem Areal der Stahlton Bauteile AG. Er dauerte von Juli 2023 bis Winter 2024/2025. Die Anlage ist seit Februar 2025 mittlerweile in Betrieb.
  • IWB baut in Frick Wärmeleitungen für den neuen Wärmeverbund Frick. Die Bauarbeiten sind in kleine Etappen eingeteilt, sodass es möglichst wenig Einschränkungen gibt
  • Der Ausbau des Versorgungsnetzes schreitet zügig voran. 2.5 Kilometer Leitungen sind fertig gebaut (Stand Anfang 2026).
  • Die Hauptarbeiten der Wärmeleitungen dauerten von April 2024 bis Ende 2025 und sind grösstenteils fertig. Aktuell laufen noch vereinzelt Arbeiten bei Erweiterungen des Netzes.

Aktuell Frühling 2026

Im Frühling 2026 werden Arbeiten zur Erweiterung des Versorgungsnetzes/Leitungen im Bereich Gänsackerweg und Juraweg ausgeführt. Beachten Sie, dass es in diesen Gebieten zu Umleitungen kommen kann!

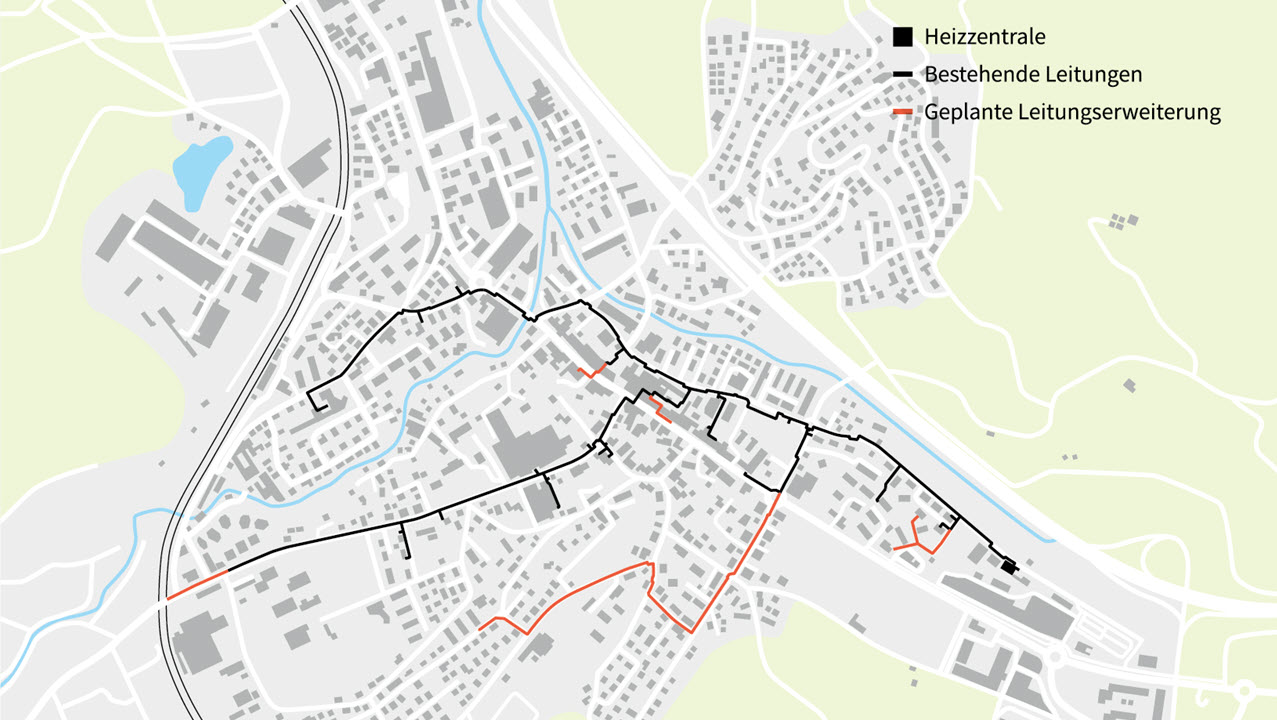

Übersichtsplan Leitungsbau Wärmeverbund Frick, Stand Anfang 2026

Quelle: IWB, Stand 07.01.2026

Übersichtsplan Bauetappen Leitungsbau 2024/2025 – Wärmeverbund Frick

Quelle: IWB, Stand März 2025
